全國服務熱線:13933805421
上次簡單介紹了《輕鋼結構房屋施工過程(1):輕鋼別墅地基怎么做?》今天再介紹一下輕鋼結構別墅墻體施工怎么做墻體施工大概流程就是:選料——墻體拼裝——墻體定位放線——墻體組裝——墻體校正。
上圖為輕鋼結構龍骨墻體示意圖和說明

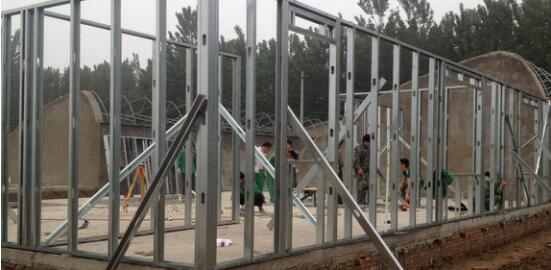

上圖為輕鋼龍骨墻體拼裝完成圖

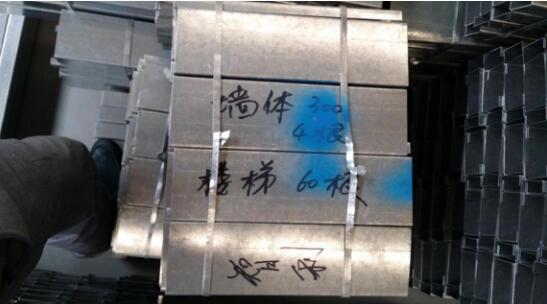

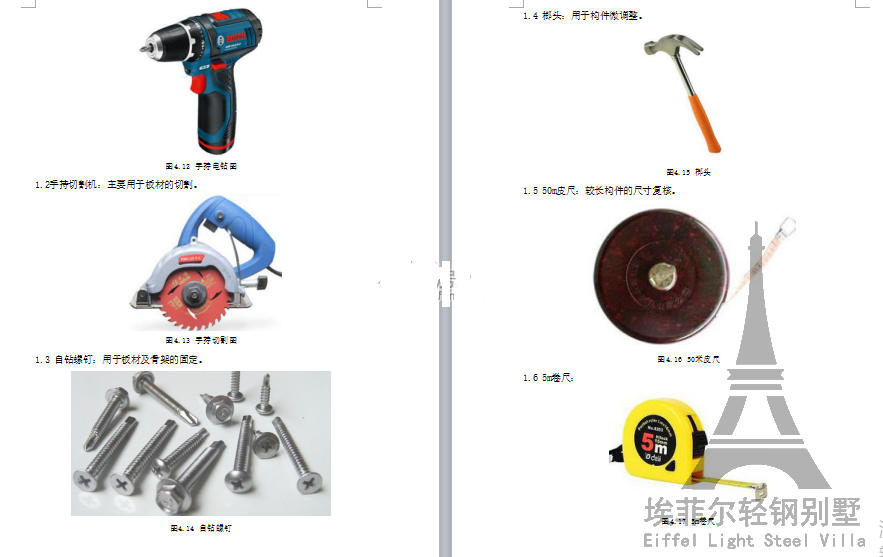

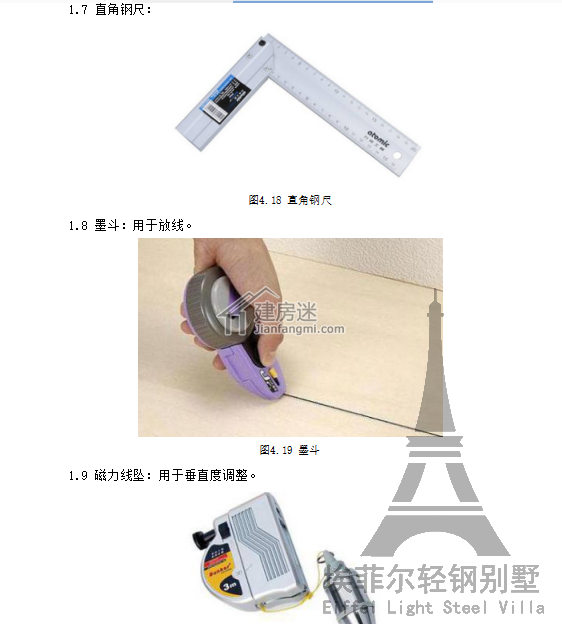

上圖:材料到現場后經過一個選料的過程,材料生產的時候已經把每個結構都標注出來了上圖為墻體施工過程中要用到的工具

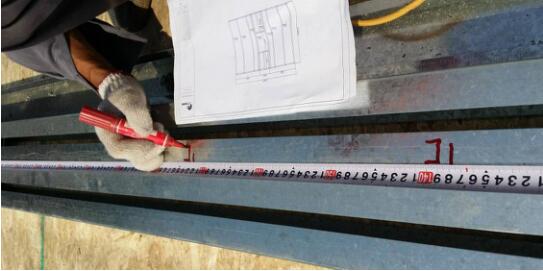

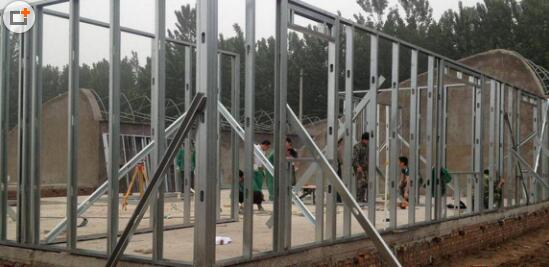

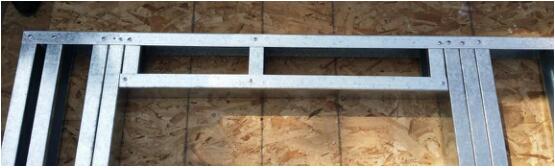

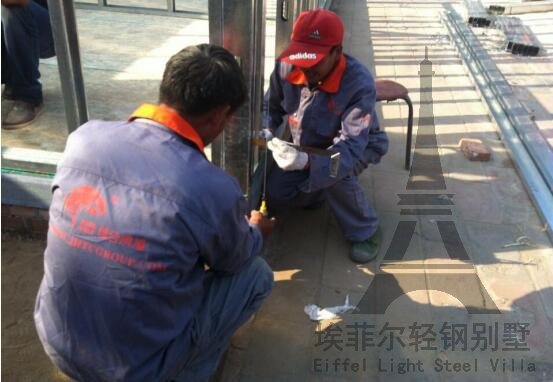

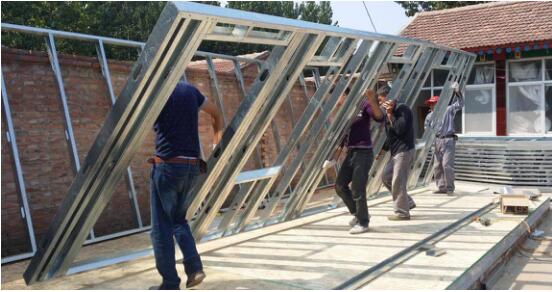

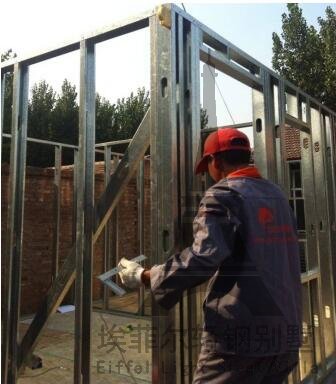

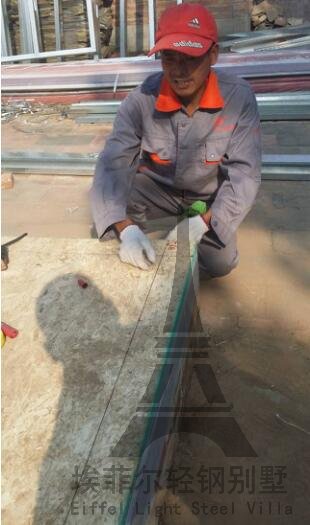

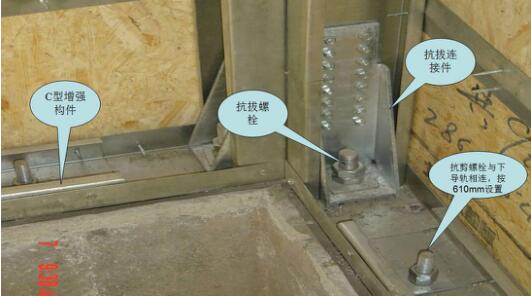

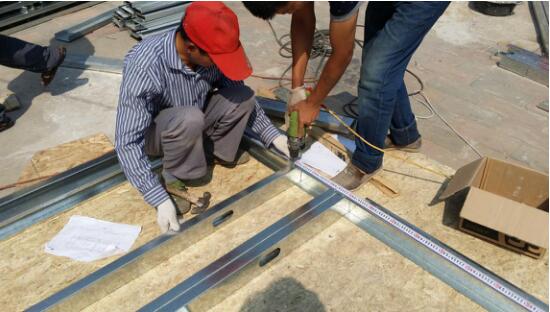

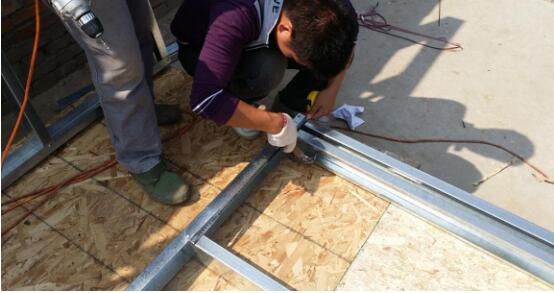

上圖為墻體拼裝前先找一塊比較平整的場地,先固定好拼裝基線再進行墻體結構拼裝上圖為根據圖紙在頂導梁上進行標記放樣,便于后期拼裝上圖為先拼裝出矩形結構,進行調整校正后固定下來,再在矩形里面安裝其他立桿上圖為進行墻體立桿固定上圖:門窗處要進行加固處理,有助于墻體整體結構的穩定性上圖為墻體拼裝完成先放在一邊,等待整體組裝上圖為墻體組裝前的基礎放線工作,兩人配合利用墨斗彈線,一人將墨斗線頭拉出,另一人拿著墨斗盒,兩人對準每面墻體的點,將墻體骨架內邊線彈出上圖為墻體組裝中上圖為這是墻體與地基的連接處,進行抗剪抗拔處理,這也是抗震防風的主要原理上圖為墻體前后方向垂直度調整:選取要調整的某墻體,將磁力線墜帶磁鐵側緊貼左側骨架頂部邊緣,垂線下垂2米,測量頂部與底部的垂線到骨架外立面的距離上圖為墻體左右方向垂直度調整圖上圖:一層墻體結構施工到這里就完成了,這就是墻體施工的大致過程,可能梳理的不夠細致,主要是相關數據沒有體現在里面,除了這個,這其中可能還多有不足之處,望大家多多指點才是,期待跟大家多點探討的機會!
河北省石家莊市長安區珠峰大街與石津西路交口
服務熱線: 13933805421
郵箱: [email protected]
© 版權所有:石家莊埃菲爾鋼結構有限公司備案號:冀ICP備16021972號-4
微信
在線咨詢
聯系電話
返回頂部
