輕鋼別墅樓梯怎么做?-輕鋼結構房屋施工過程(3)
回顧一下之前介紹的:
《輕鋼結構房屋施工過程(1):輕鋼別墅地基怎么做?》
《輕鋼結構房屋施工過程(2):輕鋼別墅墻體施工過程講解》
下面介紹輕鋼結構別墅樓梯施工怎么做?
1、輕鋼別墅樓梯結構。
輕鋼房屋樓梯結構分為樓梯墻及踏步梁。樓梯墻由立柱、頂導梁和底導梁等部件組成。本范例樓梯踏步寬為250mm,高為167mm。

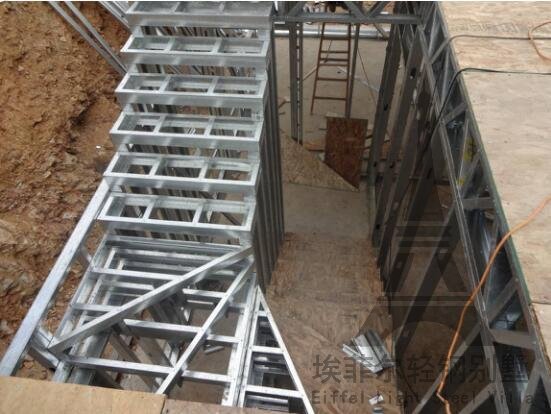

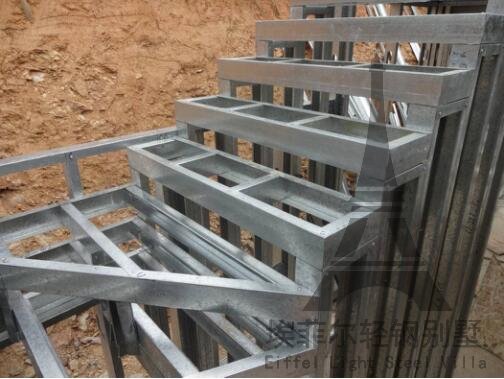

2、輕鋼別墅樓梯組裝結構板完成如下圖

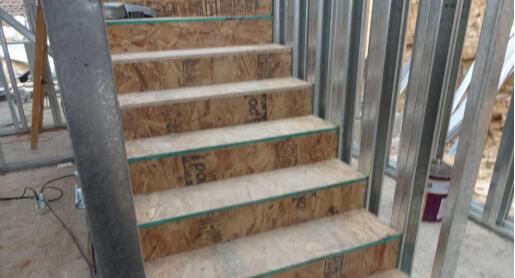

3.輕鋼別墅樓梯施工流程圖如下:

4.輕鋼別墅樓梯施工工藝及注意事項

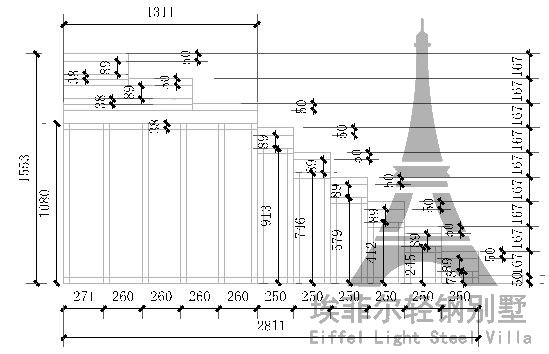

下面所示圖5所示的工程作為編制的范例:

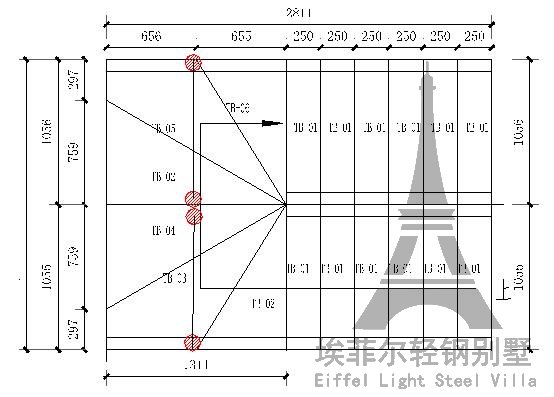

以編號為SW-01的樓梯拼裝的范例:

5.輕鋼別墅墻體材料加工及選料要求

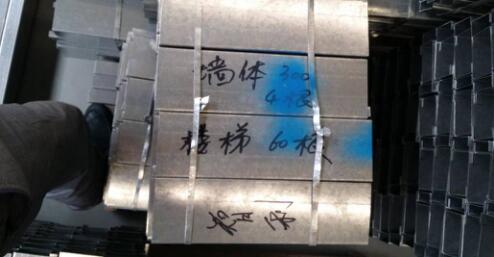

5.1 項目名稱及使用部位標注:每根墻體材料加工完成之后須寫明長度(單位mm),在打包成捆后注明項目名稱及使用部位,最后局部噴涂顏色進行區分。

6、樓梯墻拼裝施工
6.1 場地選擇
場地面積要大于最大樓梯墻的尺寸,場地要求平整度要好,利于確保樓梯墻的拼裝質量。
6.2 底導梁放樣
(1)在場地上擺放底導梁,按照《樓梯設計圖》中的設計尺寸,利用5m卷尺及紅筆放出樓梯墻立桿位置。
(2)第一根底導梁放樣后,把相同的樓梯墻底導梁并排放置,利用直角鋼尺將放樣的點延伸至其它底導梁上。
6.3 樓梯墻拼裝

(1)先將頂導梁放置在拼裝場地上,找到已選好的輕鋼材料,開始拼裝樓梯墻。
(2)通常從低往高拼裝樓梯墻,先擺放兩根立桿,后擺放短的頂導梁。垂直度要控制好,利用榔頭敲擊進行調整。之后利用手持電鉆將打設自鉆螺釘將四個角先固定,按照類似的方法將其他樓梯墻拼裝好。
6.4 樓梯踏步拼裝施工

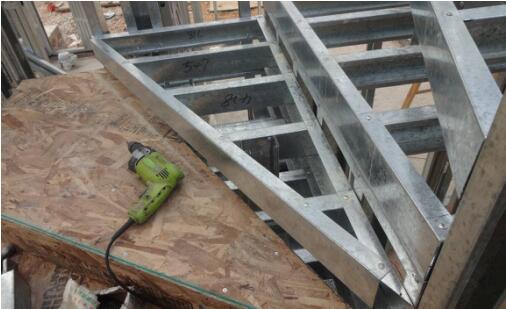

樓梯踏步分為標準型及異型構件。
樓梯輕鋼骨架拼裝時嚴格按照《樓梯設計圖》的尺寸,拼裝方法參考樓梯墻拼裝。

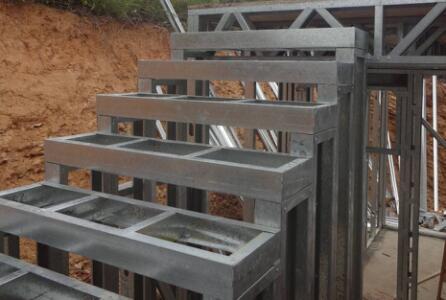

上圖為標準踏步樓梯

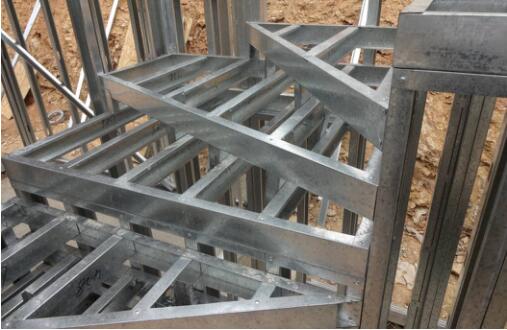

上圖為異形踏步樓梯
7、樓梯墻組裝
樓梯墻拼裝完成后進行樓梯墻的組裝。
7.1樓梯墻定位放線
樓梯墻組裝前需在地面上進行定位放線。
(1) 在放樣前,靠近已安裝好的墻體骨架,利用5m卷尺量出所有樓梯墻的外邊線的定位點。
(2)兩人配合利用墨斗彈線,一人將墨斗線頭拉出,另一人拿著墨斗盒,兩人對準每面樓梯墻的點,將樓梯墻的外邊線彈出。
7.2、墻體組裝
完成樓梯墻定位放線之后,可開始樓梯墻組裝施工。
(1) 按《樓梯墻安裝詳圖》的安裝順序,選擇第一面需組裝的樓梯墻體骨架(通常編號SW-01)。
(2)2-3人共同抬起一面樓梯墻骨架,將骨架的底導梁的外側邊與之前所彈的墨線重合,主要確保骨架的底導梁位置準確。先臨時固定并采用輕鋼桿件將初步調整的樓梯墻臨時撐穩。
(3) 按類似的方法將所有樓梯墻組裝好,確保每面墻體的底導梁位置準確。

上圖為樓梯組裝圖
(4) 樓梯墻與基礎連接構件設置
樓梯組裝后,可進行樓梯墻與基礎連接加強施工。
(5) 墻體調整

a樓梯墻調整主要是骨架前后方向及左右方向兩方面垂直度的調整。

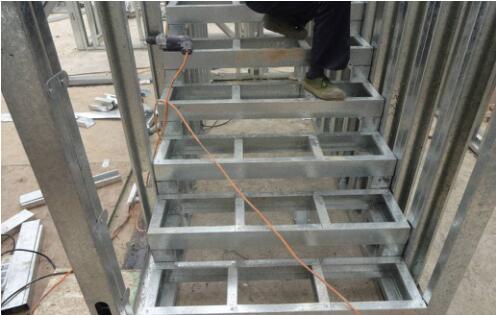

上圖為樓梯踏步安裝
b樓梯墻前后方向垂直度調整:選取要調整的某面樓梯墻體,將磁力線墜帶磁鐵側緊貼左側骨架頂部邊緣,垂線下垂2米,測量頂部與底部的垂線到骨架外立面的距離。
c樓梯墻前后方向垂直度調整:采用類似的方法完成前后方向調整。
d完成雙方向調整后,將樓梯墻與附近的墻體結構進行連接加固。
e按上述的方法逐一調整每面墻體,最終完成樓梯墻調整。
8、樓梯墻踏步組裝
完成樓梯墻安裝后可開始樓梯踏步安裝。
8.1、標準踏步安裝
將踏步骨架按照《樓梯設計圖》放置在樓梯墻上,利用自鉆螺釘將踏步骨架與樓梯墻連接。要確保每個節點的自鉆螺釘?shù)拈g距及數量。

上圖為異形樓梯踏步安裝圖
8.2、異型踏步安裝
(1) 異型樓梯踏步安裝按照從下到上的原則,利用已安裝好的踏步及周邊墻體骨架進行固定。
(2) 要確保每個節點的自鉆螺釘?shù)拈g距及數量,特別是在沒有樓梯墻直接支撐的地方連接點要保證至少4個自鉆螺釘。
9、樓梯墻結構板安裝
完成樓梯骨架組裝后,可進行樓梯墻結構板安裝施工。
9.1、工具準備:手持切割機、手持電鉆,自鉆螺釘?shù)取?br style="margin: 0px; padding: 0px;"/>

9.2、量取每個踏步的尺寸,在osb板上放樣出每塊踏步的形狀,利用手持切割機將osb板切割。

上圖為樓梯結構板切割
9.3、將切割好的結構板放置在踏步骨架上,打設自鉆螺釘將結構板與踏步骨架固定好。osb板與樓梯骨架固定的自鉆螺釘固定要求見下表5.2:

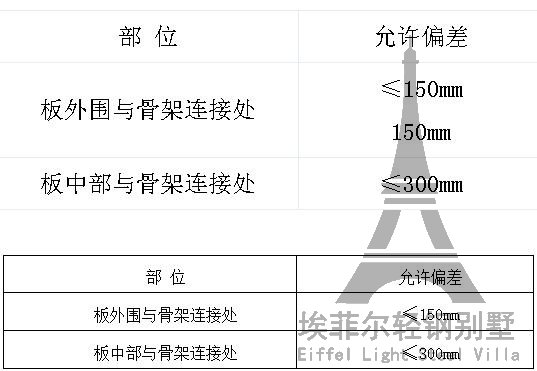

下表為 自鉆螺釘位置、間距允許偏差表

上圖為樓梯結構板安裝圖
9.4、樓梯結構板拼裝完成后見下圖:

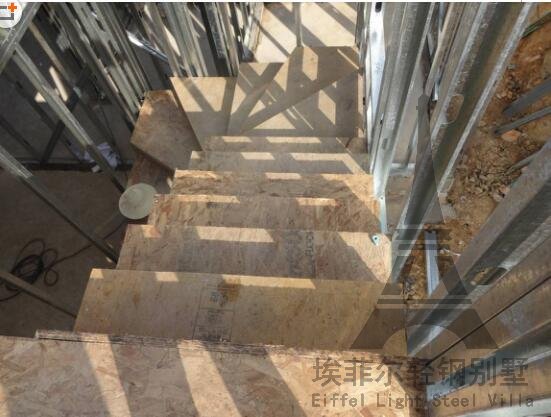

上圖為樓梯結構板安裝完成圖
以上就是輕鋼別墅樓梯施工的大概流程及注意事項
