輕鋼別墅給排水施工怎么做?-輕鋼結構房屋施工過程(6)
發布時間:2019-10-14 10:21:17 | 瀏覽次數:

輕鋼別墅給排水施工怎么做?-輕鋼結構房屋施工過程(6)

第一節 給排水施工介紹

一、建筑內部給水系統

建筑內部給水系統的任務是將城鎮給水管網或自備水源給水管網的水引入室內,選用適用、經濟、合理的最佳供水方式,經配水管送至室內各種衛生器具、用水嘴、生產裝置和消防設備,并滿足用水點對水量、水壓和水質的要求。

二、建筑排水系統

建筑排水系統其任務是將建筑內生活廢水(即人們?nèi)粘I钪信判沟奈鬯?和生活污水(主要指糞便污水)排至室外。我國目前建筑排污分流設計中是將生活污水單獨排入化糞池,而生活廢水則直接排入市政下水道。

三、給排水為隱蔽式施工

輕鋼結構房屋給排水安裝均為隱蔽式安裝,應嚴格按《給排水設計施工圖》進行安裝,安裝規范根據給排水安裝標準執行。

第二節 給水施工工藝及注意事項

一、給水施工工藝流程圖如下

給水施工工藝流程圖

PP-R管的安裝:

2.1 室內給水管道進戶支管采用聚丙烯(PP-R)塑料管,熱水管道進戶支管采用聚丙烯(PP-R)塑料管。
2.2 PP-R聚丙烯管的安裝連接可采用焊接、熱熔和螺紋連接等方式,而以熱熔連接最為可靠。它操作方便,氣密性好,接口強度高。連接前,先將管端加工約30度坡口,并將連接的管件和管端用棉紗擦拭干凈,使之無塵、無油,并做好插入標記。

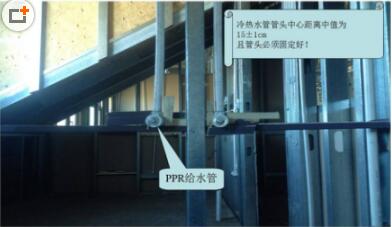

2.3 冷熱水管管頭中心距離中值為15±1cm。

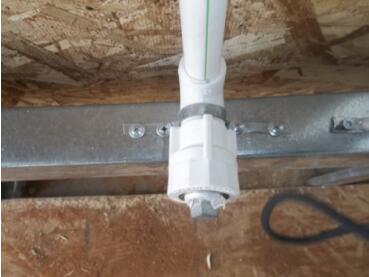

輕鋼別墅(房屋)冷暖水管安裝固定圖
上圖為冷暖水管安裝固定圖

2.4 水平管道縱、橫方向彎曲,立管垂直度,成排管道偏差需滿足下表。

輕鋼別墅(房屋)聚丙烯管安裝允許偏差表
上圖為聚丙烯管安裝允許偏差表

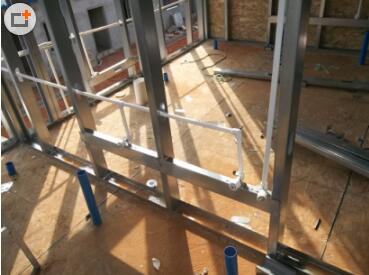

PP-R管安裝圖1
PP-R管安裝圖1

2.6 施工現場與材料堆放處溫差較大時,安裝前應將管材和管件在現場放置一段時間,使其溫度接近施工現場的溫度。

2.7 管道系統安裝間斷或完畢的敞口處,應隨時封堵保護。

PP-R管安裝圖2
PP-R管安裝圖2

3、管道固定

利用鍍鋅輕鋼扣件將PP-R管卡住,利用自鉆螺釘固定牢固。在PP-R管懸空部分,利用拉條連接固定。

輕鋼別墅(房屋)PP-R管固定圖1
PP-R管固定圖1

輕鋼別墅(房屋)PP-R管固定圖2
PP-R管固定圖2

4、管道通水試壓

4.1 試驗壓力為工作壓力的0.60倍,但不得大于管材許用壓力。
4.2 試驗時,應緩慢注水,注滿后做水密性檢查。
4.3 加壓宜用手壓泵緩慢升壓至試驗壓力后,穩壓1h檢查無滲漏。30min內壓降小于0.05MPa為合格。

第三節 排水系統施工工藝及注意事項

一、排水施工工藝流程圖

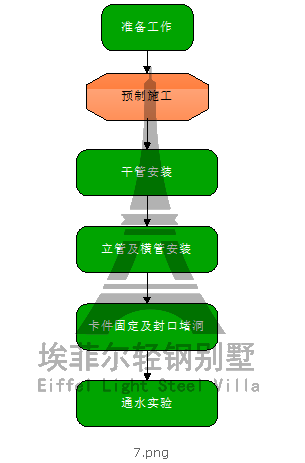

輕鋼別墅(房屋)排水施工工藝流程圖

1、預制加工

根據圖紙要求并接好實際情況,按預留口位置測量尺寸繪制加工草圖。根據草圖量好管道尺寸,進行斷管。斷口要平齊,用銑刀刮刀除掉斷口內外飛刺,外棱銑出15度至30度坡口。粘連前應對承接口預先插入試驗,不得全部插入,一般為承口的3/4深度。試插合格后,用棉布將承插口需粘接部位的水分、灰塵擦拭干凈。用鬃刷涂抹粘接劑,先涂抹承接口后涂抹插口,應重復二次,涂刷時動作迅速、正確,隨即用力垂直插入,插入粘接時將插口稍作轉動,以利粘接劑分布均勻,之一不可彎曲,約30秒至一分鐘即可粘接牢固。粘牢后立即將溢出的粘接劑擦拭干凈。多口粘接時應注意預留口方向。

2、干管安裝

施工條件具備時,將預制加工好的管段,按編號運至安裝部位進行安裝。各管段粘接時也必須按粘接工藝依次進行。全部粘接后,管道要直,坡度均勻,各預留口位置準確。干管安裝完后應做閉水試驗,出口用充氣橡膠堵封閉,達到不滲漏,水位不下降為合格。

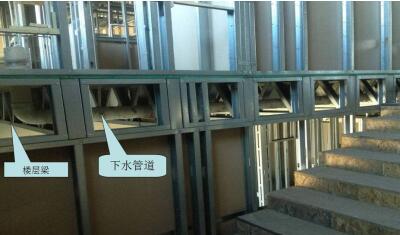

3、立管及橫管安裝

立管安裝將已預制好的立管運到安裝部位。安裝時先將立管上端伸入上一層洞口內,垂直插入至標記為止。之后安裝橫管。

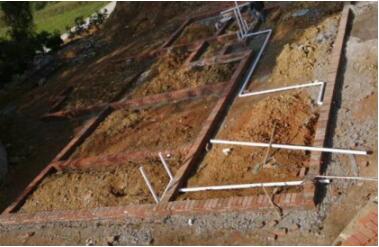

輕鋼別墅基礎排水管道預埋
輕鋼別墅基礎排水管道預埋

4、管道固定:

每部分管道安裝后,采用鍍鋅輕鋼扣件卡住管道,并利用自鉆螺釘打設固定。

輕鋼別墅排水管道固定圖
輕鋼別墅排水管道固定圖

5、排水管實驗:

排水管道安裝后,必須進行灌水試驗。衛生潔具及設備安裝后,必須進行通水實驗。

    以上就是輕鋼結構別墅(房屋)給排水的施工流程
